Покупка станка — только половина дела. Вторая, не менее важная часть — правильная приемка. От того, насколько внимательно вы проверите оборудование при разгрузке, монтаже и первом запуске, зависит его долговечность и точность. Ошибки на этом этапе могут привести к простоям, дополнительным расходам и спорам с поставщиком. В ООО СТАНКИ мы сопровождаем клиентов на всех этапах — от подбора до запуска. В этой статье собрали практический чек-лист, который поможет принять станок без лишних нервов.
Какие специалисты нужны при приемке
Чтобы процесс шел гладко, выделите ответственных сотрудников. Вот минимальный состав:
-
Главный механик. Встречает транспорт, проверяет целостность упаковки, сверяет массу, осматривает направляющие и салазки. Должен уметь работать со станочным уровнем (0,02/1000).
-
Главный энергетик. Проверяет вводной автомат, сечение кабеля, заземление, фазировку и стабильность сети 380 В. В его арсенале — токоизмерительные клещи и фазометр.
-
Слесарь-электронщик или инженер по ЧПУ. Принимает стойку, платы, драйверы, энкодеры. Проверяет разъемы после перевозки.
-
Технолог-программист. Тестирует управляющую программу, сверяет ее с чертежом, оценивает допуски.
-
Начальник цеха. Организует такелаж, освещение, место для распаковки, подгоняет кран или козлы. Отвечает за подготовку основания.
-
Будущий оператор. Присутствует при обкатке и сдаче тестовой детали, проходит вводный инструктаж.
Если каких-то специалистов в штате нет, это не критично. Специалисты ООО СТАНКИ после монтажа приедут, дадут рекомендации и помогут упорядочить процесс. Ваша задача — обеспечить доступ к оборудованию и быть на связи.
Такелаж: кто и чем разгружает

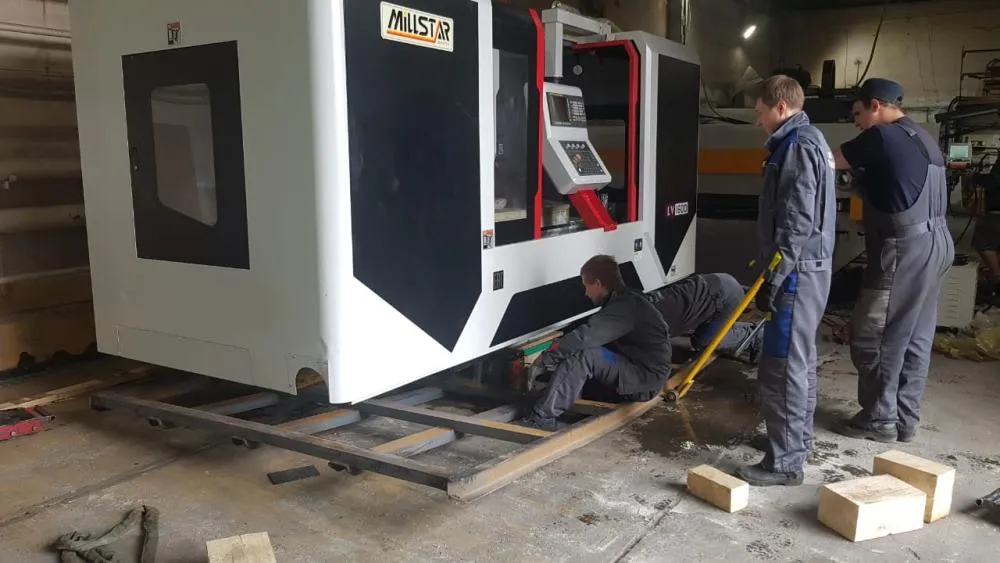

Станок весом до 2 тонн можно аккуратно переместить на стальных прутках. Если масса 5 тонн и выше — нужен ричтрак, кран-балка или автокран с проверенными стропами. Привлекайте штатных такелажников, наемную компанию с полисом ОПО или представителя поставщика для контроля. Главное — не допустить опрометчивых действий при разгрузке.
После установки снимите фиксаторы. Некоторые из них (например, под шпинделем) снимаются только после подачи питания — сверьтесь с инструкцией. Сохраните все крепежные элементы: они пригодятся при переезде или продаже.
Важно! Пока ящики не разошлись по цеху, сверьтесь с упаковочным листом. Если не хватает щупа, патрона или поворотного стола, сервисный инженер может составить акт о невозможности запуска. Повторный выезд — за ваш счет. Поэтому пересчитайте все позиции до звонка специалисту.
Шеф-монтаж: что делает поставщик, а что — вы
Шеф-монтаж — это контроль, а не выполнение работ за вас. Специалисты ООО СТАНКИ проверяют:
-
подготовку фундамента и места установки по карте;
-
качество выгрузки и такелажа;
-
правильность анкеровки и выставления по уровню;
-
подключение питания, воздуха и заземления;
-
наличие масел и СОЖ согласно техкарте.
Остальное — зона ответственности завода. Если что-то не готово, поставщик даст рекомендации, но работы выполнять не будет.
Электросети: подводные камни
Российские сети далеки от идеала: перекос фаз, просадки при пуске компрессора, слабое заземление. Проверьте эти параметры до приезда станка:
-
Напряжение между фазами: 380 В ±10%. Если хуже — ставьте стабилизатор.
-
Фаза-ноль: 220 В ±5%. При скачках — реле контроля фаз.
-
Частота: 50 Гц (допустимо 60 Гц).
-
Перекос фаз: не более 2%. Иначе двигатели греются и теряют момент.
-
Заземление: отдельная линия, сопротивление контура не более 4 Ом. Запрещено последовательное заземление и подключение к линии со сварочным оборудованием.
-
Автомат ввода: тип D. Тип C может вышибать от индуктивной нагрузки.
-
Кабель: медный, сечение не менее 10 мм² (рекомендуется 16 мм² при длине более 50 м).
ИБП с «модифицированным синусом» опасен для драйверов. Используйте только чистую синусоиду или качественный сетевой фильтр.
Что проверять в механике
Инженер поставщика показывает, ваш механик контролирует. Критичные точки:
Геометрия до включения. Уровень на столе или направляющих: допуск 0,02 мм на 1000 мм. Параллельность осей X и Y — 0,02/300. Если больше, станок «скручен» — требуйте перевыставки опор.
Шпиндель. Проверка биения конического отверстия: 0,003 мм для нового, 0,008 мм после ремонта. Биение торца — не более 0,005 мм.
ШВП и направляющие. Люфт по оси: для новой ШВП класса С3 допустимо до 0,005 мм. Проверяйте реверсивный ход через ручной режим. Зазор в каретках не должен ощущаться.
Система смазки. Используйте масло для направляющих ISO VG 68 типа CGLP. Оно удерживается на вертикальных плоскостях и предотвращает скачки. Индустриальное масло не подходит — оно стекает. Регулярно контролируйте уровень.
Сдача станка: от холостого хода до тестовой детали
Сдача — это не просто «включили и подписали». Сначала проверяют холостой ход: перемещения, работу шпинделя, ЧПУ, смазки и СОЖ, отсутствие стуков, вибраций и протечек. Затем обрабатывают тестовую деталь. Лучше использовать деталь заказчика, которую планируете выпускать серийно. Оцените размер, геометрию и чистоту поверхности. Все замечания фиксируйте сразу.
Акты и гарантийные обязательства
После осмотра и работ оформляются документы. В акте осмотра фиксируют состояние станка, условия эксплуатации, повреждения и неисправности. В акте выполненных работ — перечень операций, запчасти, затраченное время и итог: оборудование пригодно к эксплуатации или требует доработки.
Что должно быть в акте:
-
модель и серийный номер;
-
дата и место работ;
-
перечень выполненных операций;
-
использованные запчасти и материалы;
-
фактическое время;
-
результат и замечания сторон.
Не подписывайте акт, если нет конкретики. Формулировка «принято без замечаний» уместна только при их реальном отсутствии.
Обкатка станка
После подписания акта начинается обкатка. Первые 50–80 часов работайте на щадящих режимах — не выше 50–70% от номинальной нагрузки. Ежедневно проверяйте уровень масла, концентрацию СОЖ, давление в пневмо- и гидросистемах, температуру масла (не выше 60 °C). Контролируйте затяжку анкерных болтов. Если нет автоматической смазки — выполняйте принудительную несколько раз в смену. Удаляйте грязь и воду из системы подготовки воздуха.
Чек-лист приемки
Распечатайте этот список и возьмите с собой в цех:
-
Сверка упаковочного листа.
-
Проверка комплектности.
-
Осмотр на повреждения.
-
Контроль такелажа и анкеровки.
-
Проверка электросети и заземления.
-
Замер геометрии и биения шпинделя.
-
Проверка люфтов и смазки.
-
Тест на холостом ходу.
-
Обработка тестовой детали.
-
Подписание актов.
-
Начало обкатки.
Компания ООО СТАНКИ помогает пройти все этапы приемки быстро и без ошибок. Мы поставляем оборудование с ЧПУ, организуем шеф-монтаж и сопровождаем до выхода на рабочий режим. Если вы планируете покупку или хотите уточнить детали, посетите наш сайт https://stanok.com.ru. Наши инженеры ответят на вопросы и помогут подобрать станок под ваши задачи.
